30.4.2013

Alaspäin

Urakointi sitten jatkui eilen taas aamutuimaan. Kaivinkone palasi työmaalle jatkamaan talon ympäri menevän maa-aineksen poistamista. Kallio laskee talon kohdalla ja sen alla aika tavalla, joten yhdellä reunalla kallio on aivan kiinni rakennuksen sokkelissa, kun taas toisella puolen korkeuseroa on kolmatta metriä. Talo on myös osin perustettu louhittujen kivien päälle, joten niitä ei uskallettu kovin rajulla otteella siirtää, ettei koko mökki alkaisi heilua.

Päivän päätteeksi taloa kiersi aikamoinen vallihauta; kallio on nyt paljaana auki kaikilta puolilta, joten laajennusosan ja mm. terassin paalujen anturoiden perustaminen voi alkaa. Koska monttu ulottuu osin melko syvälle, aukkoa täydennetään ensin soralla, jonka tasoiteltulta päältä päästään sitten aloittamaan varsinainen perustaminen.







Aloitin sitten eilen myös puukauppojen tekemisen. Anturan valamista ja jatkotarpeita (koolaukset, ym.) varten tilasin torstaiksi kaksi kilometriä vajaasärmäistä sahatavaraa (22x100) ja 600 metriä täyssärmäistä (50x100). Perustamiseen tarvittavista valueristeharkoista odottelen vielä tarjouksia, niiden tarve menee ensi viikon puolelle.

Se olis sitten huomenna kansainvälinen työläisten päivä - ei muuta kuin nassenenä naamaan ja marssille!

28.4.2013

Kevät tuli, lumi suli

Tulihan se kevät sieltä vihdoin, vaikka keikkuen! Aamuisin raksalle mennessä ei ole enää pakkasta, joten kai täytyy olla tyytyväinen, vaikka mitään helteitä ei vielä ole mitattukaan, päivisin elohopea kohoaa kymmenen asteen tuntumaan.

Edelliseen päivitykseen liittyen louhintadraama jatkui viime maanantaina uuden työmaakokouksen merkeissä. Kävimme suunnittelijoiden ja mestarin kanssa eri vaihtoehdot läpi, joilla parhaiten estettäisiin kosteuden tunkeutuminen talon rakenteisiin talon lounaisnurkan kohdalla - kuvia löytyy edellisestä kirjoituksesta. Totesin itse, että tilaajana kallion räjäyttäminen on ehdottomasti viimeinen vaihtoehto. Tämä kommentti lähinnä aikataulun viivästymisen ja lisäkustannusten lisäksi siitä syystä, että talomme perustus on tuon saman kallion päällä eli louhintaan sisältyisi suuri riski talomme perustuksen vaurioitumisesta/siirtymisestä.

Seuraavana vaihtoehtona esitettiin valesokkelin rakentamista, jolloin varsinaisen perustuksen eteen muurattaisiin sokkelimuuri, joka ei varsinaisesti kannattaisi mitään, mutta toimisi yhdessä patolevyn kanssa suojaavana elementtinä matalan sokkelin ja puurakenteen suuntaan. Ajatus ei kuitenkaan saanut laajempaa kannatusta lähinnä sen perusongelman johdosta, että valesokkelin betonirakenne ei kuitenkaan estäisi veden valumista betonin ja kalliouurteiden läpi sekä samalla rakenne estäisi osin talon puurakenteiden hengittämisen. Tuli juuri mieleen korostaa, että ns. "ongelma-alue" on talon yhdellä sivulla ja leveydeltään noin pari metriä, ei siis koske millään muotoa koko talon perustuksia.

Pääsimme lopulta yksimielisyyteen ratkaisusta: talon sokkelia tai sen lähiympäristöä ei louhita eikä myöskään rakenneta minkäänlaista valesokkelia, ratkaisu on avoin rakenne. Tämä tarkoittaa käytännössä sitä, että lounaisnurkan matala sokkeli jää sellaiseksi ja päälle rakennetaan eräänlainen "tralli" eli avoin ja hengittävä silta-/terassirakenne, joka mahdollistaa alatilan tehokkaan tuulettumisen ja puhdistamisen.

Huomautan ja muistutan tässä vaiheessa, että rakentavia kommentteja otetaan koko ajan vastaan!

Urakan väliaikainen katkos päättyi näiltä osin nyt tähän. Huomenaamulla kaivinkone palaa tontille kaivamaan mm. laajennusosan kalliota auki perustusten valmistelua varten. Oma rakentajaprofiilini sai täydennystä, kun kyselin (urakoitsijan tietojen pohjalta) toimittajilta tarjouksia 2-3 kilometristä vajaa- ja täyssärmäisestä lautatavarasta sekä noin 500 eriste- ja kulmaharkosta. Tuntuu, että monet asiat tässä projektissa tulevat aina yllättäen ja odottamatta, toivottavasti kaikesta kuitenkin oppii!

Kävimme myös viikolla yhdessä arkkitehdin kanssa parin ikkunatoimittajan luona tarkastelemassa heidän tuotteitaan ja päivittämässä materiaalitarvetta. Olemme siis päätyneet alumiini-ikkunoihin puuikkunoiden sijasta, lähinnä käytännöllisistä eli ylläpidollisista syistä. Tähän asti ajateltiin, että "mietitään sitä sitten jossain vaiheessa", mutta nyt nuo noin kuuden viikon toimitusajat alkavat tuntua konkretialta eli niitä ikkunoita ehkä jossain vaiheessa ihan oikeasti tarvitaan. Arkkitehtimmekin on (ehkä pitkin hampain) hyväksynyt ulkoisten alumiinipuitteiden käytön, mutta tuntuu toimittajilla olevan edelleen aika leveä hintahaarukka (13-20 tuhatta euroa).

Ikkuna-asioiden ohella myös katto alkaa nostaa päätään. Olimme projektin alussa toivoneet, että nykyinen, alle kymmenen vuotta vanha tiiliprofiilinen peltikatto saisi soveltuvin osin jäädä paikalleen, mutta laajennuksen ja värimuutoksen (punainen => musta) johdosta koko kattopellitys uusitaan. Tapasin alkuviikosta yhden mahdollisen kattotoimittajan (Ruukki), hänen tarjousta odotellesssa etsimme vielä paria muuta toimittajaa!

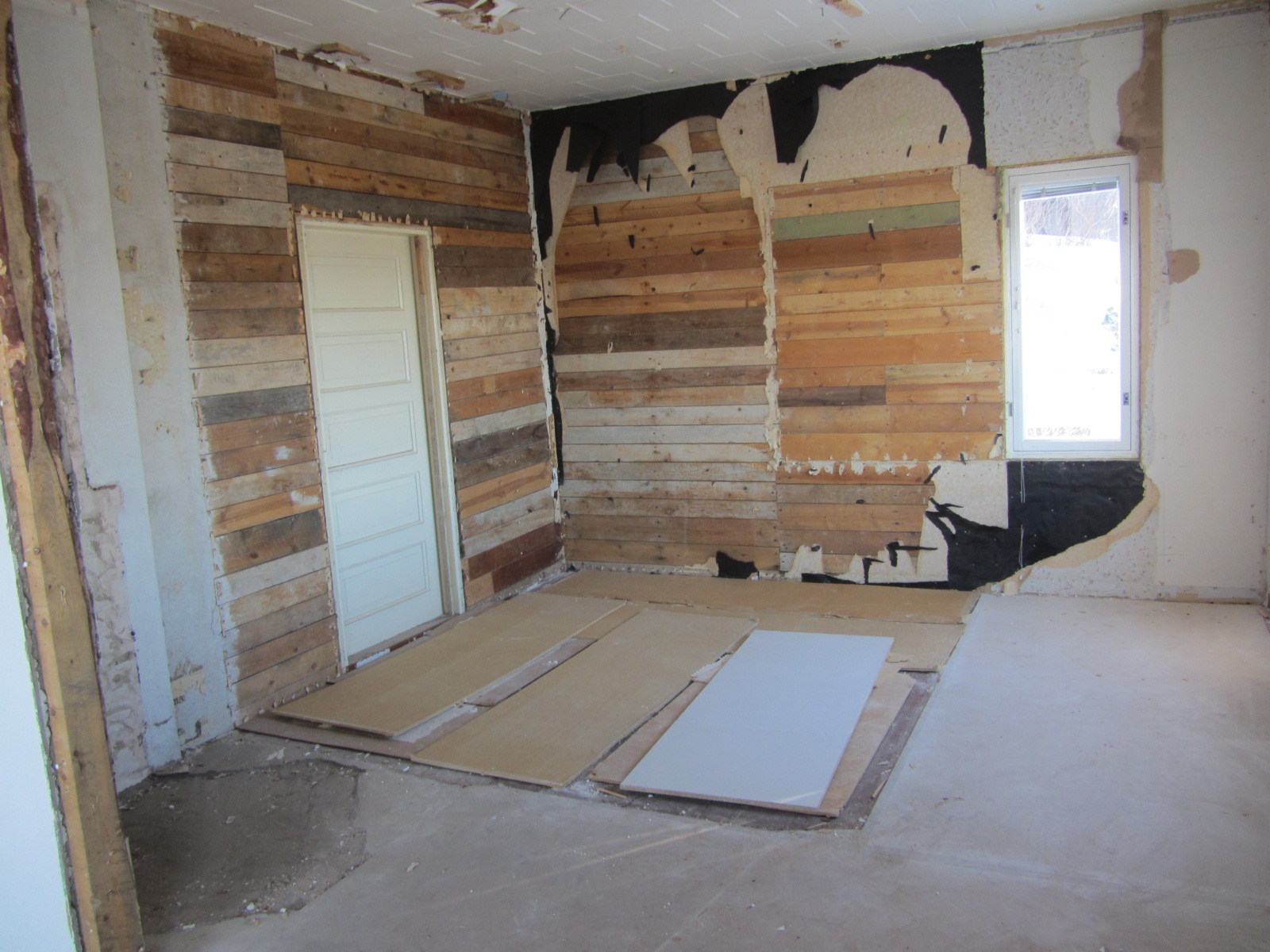

Ja kyllä, Villa Hongan sisällä purku jatkuu edelleen! Viime aikoina purkutyö on keskittynyt yläkerran pikkuhuoneen eli keltaisen huoneen seinärakenteisiin sekä alakerran veskin seiniin ja eritoten lattiaan; alakerran WC:n lattia muodostuu muovimatosta, liimasta, ruuveista sekä kahteen eri kerrokseen asennetusta vanerista - purettavaa sälää siis riittää!







Yläkerran keltaisen huoneen eristykset on kaikilta osin hoidettu eristevilloin, mutta muuten yläkerran välikatossa oli vanhat, ehkäpä siis alkuperäiset purueristeet. Tilasin sinne suurtehoimurin helpottamaan hengenahdistusta, homma valmistui alle kahden tunnin.




Työväen juhla eli wappu on taas lähellä parin päivän päässä. Taidan huomenna suunnata pakettiauton eristevillakuormineen kohti Topinojaa, kolmas kaatopaikkajätekuorma on todellisuutta!  Ei muuta muin Klara Wappen - alla ullakon seinästä löytyneitä kuvia, tunnistatko alimmaisen parin!




19.4.2013

Takapakkia - vai eikö sittenkään?

Huomasin, että on taas kulunut tovi viimeisimmästä päivityksestä. Laitoin viime viikolla hieman kuvia, mutta ehkä nyt voisi tiivistää viime viikkojen tapahtumat.

Maalämpökaivo saatiin siis porattua 26.3. ilman murheita ja edelleen hienolla palvelulla (Rototec Oy). Kaivon poraamisen jälkeen seuraava vaihe oli asentaa keruuputkisto kaivoon eli 9.4. sinne laskettiin 340 metriä putkea, jonka sisällä tulee kiertämään neste (37% etanolia, 63% vettä) lämmönsiirtäjänä. Asennus jäi tähän kohtaan, seuraavaksi asennetaan kaivolta taloon menevä vaakaputkisto, mutta sen aika on vasta, kun tekninen tila on saatu rakennettua, ao. tilaa ei siis ole vielä olemassakaan.





Sähkömies kävi samana päivänä asentamassa työmaasähköt eli talosta katkaistiin kokonaisvaltaisesti kaikki sähköt ja talon kylkeen asennettiin työmaa-aikainen jakokeskus (1 voimavirta, 4 valovirtapistoketta). Tämä helpottaa myös purkamista sisätiloissa, kun ei tarvitse sähköjohtoja ja muita purkaessaan tehdä "virityksiä".



Purkamistyö on siis edistynyt melko hyvää vauhtia, vaikka kökkäporukka ei suuri ole ollutkaan. Yksi lavallinen puupohjaista jätettä on jo viety ja itse olen vienyt kaksi pakettiautollista kaatopaikkajätettä eli kalleinta (30 eur/kuutio) kaatopaikalle, kyydissä mineraalivillaa ja kipsilevyä. Vielä ainakin yksi lavallinen ja varmaan pari pakettiautollista on luvassa.






Alakerran osalta oma purkaminen alkaa hiljalleen olla maalisuoralla, viime viikolla purettiin mm. wc ja jäljellä olevan pienen huoneen hajottaminen aloitettiin. Yläkerrassa raivattiin tilaa uudelle porrasaukolle, mutta jätimme lopullisen puhkaisemisen tekemättä, koska tiellä oli talon kantavia rakenteita - saavat raksamiehet hoitaa sen. Yläkerrassa wc sai myöskin lopullisen häädön ja toisen huoneen osalta seinä- ja välikattorakenteet saatiin auki ja siellä ollut villaeristys poistettiin. Kyseinen huone on siis tällä hetkellä auki kattoon asti!









Yläkerran välikaton muu eristys on perinteistä purua, joka oli kuivaa ja siellä ei ollut käytetty mm. turvetta, joka on sekin aikanaan ollut yksi eristemuoto. Koska purueristeen manuaalinen poistaminen on melko työlästä ja hengitykselle käyvää, tehoimuriauto kävi eilen 18.4. aamulla imuroimassa välikaton puhtaaksi. Työ hoitui parissa tunnissa ja tavara mahtui yhteen säiliöautoon - imumiesten mukaan eteen ei ollut tullut mitään yllätyksiä, jalkapallon kokoisia mehiläispesiä lukuunottamatta, asukkaat eivät kuulemma onneksi olleet kotona!




Tällä viikolla oli tarkoitus aloittaa myös varsinainen urakointi. Ohjelmassa oli vanhan kuistin ja betoniportaiden purkaminen kaivinkoneen avulla, kalliopohjan esiinkaivaminen talon ympäriltä sekä yhden koivun kaato. Suuri kaivinkone tuntui hieman "krouvilta" välineeltä tehtävään työhön ja eritoten ahtaaseen tilaan, mutta kuski oli näköjään kaivanut joskus ennenkin, sen verran tarkkaa kaivujälkeä syntyi ja vanha (märkä) kuisti muutti toiseen hiippakuntaan. Onneksi olimme saaneet suvulta jo alkuripeyttä kuistin tavaroiden siirrossa ja mm. hiirenpesien etsinnässä!













Maa-aineksen kaivaminen talon ympäriltä edistyi myöskin, kaivuri sai suurimmat ainekset kaivettua ja loppu hoitui lapiolla. Kalliopohja halutaan kaivaa esiin, että nähdään, miten talon laajennusosa saadaan perustettua sekä miten portaat ja terassit saadaan paaluineen maahan kiinni.

Talon perustusten etelänurkasta, vanhan kuistin alta  kaivautui kallio esiin aivan talon puurakenteiden juuressa. Jos puurakenne on melkein maan tasolla, on riski ja kai melko varmaakin, että kosteus pääsee veden ja lumen mukana rakenteisiin.




Tästä havainnosta lähti laajeneva puhelinliikenne välillä urakoitsija-tilaajat-arkkitehti-vastaava mestari-rakennesuunnittelija-louhintaurakoitsija. Päädyimme pitämään kriisipalaverin tontilla, missä todettiin tilanne ja arvioitiin mahdollisen louhinnan toteuttamista, aikataulua ja kustannuksia. Olimme tähän asti siinä uskossa, että projekti ei edellytä louhimista eli kiviaineksen räjäyttämistä, eritoten talon perustusten vierestä. Tämän lisäksi mahdollinen louhiminen edellyttää naapuritalojen katselmointia ainakin ennen varsinaista louhintaa. Tällä hetkellä tilanne on, että yritämme saada ensi viikoksi kokouksen, missä asiaa käsitellään mukanaolevien tahojen kanssa, käyden läpi kaikkien vaihtoehtojen hyvät ja huonot puolet.

Pieni tauko iski siis päälle - hyvä vai ei, sen toivottavasti ensi viikko kertoo! Tulevana viikonloppuna on kuitenkin tarkoitus jatkaa purkamista ja purettujen tavaroiden siirtoa/hävittämistä. Työtä siis riittää edelleen! Onneksi ilmat ovat hiljalleen alkaneet suosia myös tällaista harrasterakentajaa, joka ei ole tottunut ulkotöihin kovin huonossa kelissä.
