25.10.2013

Ekoa, niin ekoa

Ensi viikon selluvillaeristämistä odotellessa jäin vielä miettimään, että onko tuo kierrätysmateriaalista eli siis kierrätyspaperista tehty selluvilla se "kokonaistaloudellisesti edullisin" vaihtoehto, kun onhan noita "finnfoameja, spuita ja vastaavia" vaikka mihinkä lähtöön, tosin niiden kanssa ympäristö on kaikkea muuta kuin ystävällinen. Onhan tuollainen selluvilla ilmaa läpipäästävä eli hengittävä koostumukseltaan ja raaka-aineet jo kertaalleen jalostettuja. Vaikka Villa Hongan uusi runkorakenne ei välttämättä vaadi entisenlaista, kokonaan hengittävää eristekerrosta on ehkä kuitenkin mukava elää mieluummin ns. puhtaan materiaalin ympäröimänä.

Ensi viikon alussa on tarkoitus asentaa saunan sekä kylpyhuoneen viemäröinnit ja lattialämmitys ennen runkoeristämisen aloittamista. Tänään lyötiin myös ensimmäiset sisärakennuslevyt eli gyprocit ruokailuhuoneen ja tuulikaapin seiniin, levyttäminen on siis alkanut!



Kelit alkavat hiljalleen olla sillä mallillaan, että talon pihaa on paras alkaa laittaa kohti talviasetuksia: isommat tavarat sivuun, puupinot peittoon ja edelleen keskeneräiset pihareitit jonkinlaiseen väliaikaiseen käyttövalmiuteen.

Ensi viikolla saamme myös jonkun katsastamaan kiinteistön pihamaata ja sen työstämismahdollisuuksia hieman järkevämmän käytön suuntaan. Vierailu on toki alustava ja sellaisenaan ensimmäinen laatuaan eli tarjouksia odotellessa.


22.10.2013

Talvi jo kolkuttelee

Viimeisen viikon ajan on ollut selkeästi normaalia kylmempää; lauantaiaamuna oli Turussakin maassa jo osin valkea peite, vaikka siitä päivän aikana eroon päästiinkin. Tänäkin aamuna auton mittari näytti kahdeksaa astetta miinuksen puolella eli kohmeisia aikoja elämme.

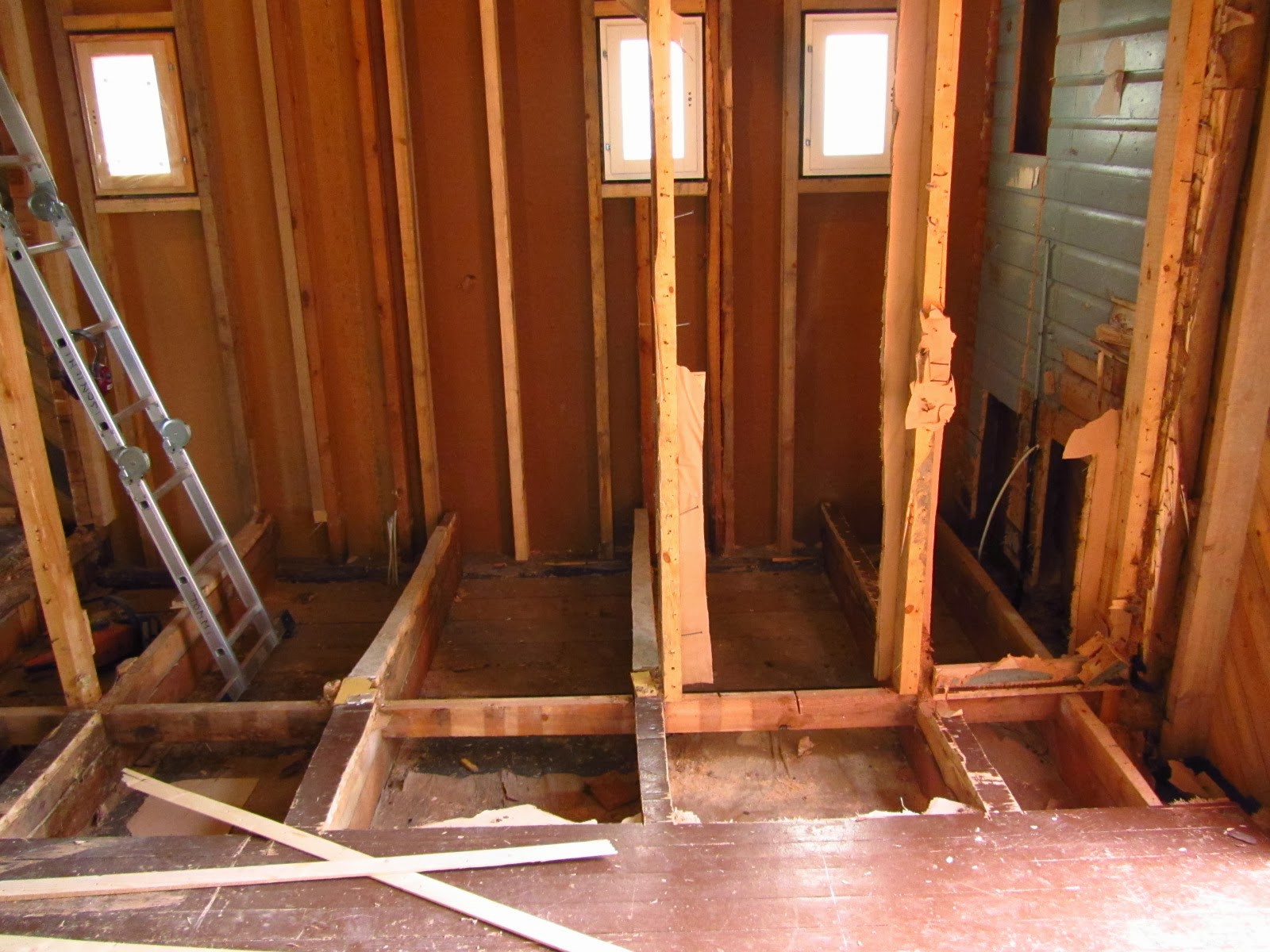

Villa Honka ei toisaalta ole ihan vielä talviterässä, ontto runko odottaa vielä eristeitään. Viime viikolla sähkömies sai vihdoinkin aloitettua urakkansa rasioimalla ja johdottamalla suurimman osan alakerran ulkoseiniä, vaikka mm. keittiö ja kylpyhuone odottavatkin vielä viime hetken ratkaisuja. Samaan aikaan pojat ovat jatkaneet alakerran seinien ja välipohjan koolauksia, tänään päästiin jo tuulikaapin ja ruokahuoneen yläpohjien onteloiden rakentamiseen.Yläkerrassa on hiljalleen myös aloitettu töitä välipohjan lattianiskojen muokkaamisella ja uusimisella.





Kelien muuttuessa kuitenkin päivä päivältä talvisemmiksi kello alkaa tikittää ulkotöiden osalta. Siellä tärkeimpinä, ehkä jo lähes ainoina jäljellä olevina tehtävinä ovat vesihuollon ja viemäröinnin rakentamiset, niistäkään kumpikaan ei tosin tunnu olevan hommista pienimpiä. Vesihuollon osalta pyrimme saadaan kiinteistön porakaivon jatkokäyttöön eli kaivoon asennetaan uusi pumppu ja vesiputki, joka johdetaan kellarin sokkelin alta talon tekniseen tilaan.

Villa Hongalla ei siis aiemmin ole ollut liityntää kaupungin vesijohtoverkkoon, mutta tavoitteena on nyt rakentaa siihen valmius, mikäli porakaivon käytöstä päätettäisiin jossain vaiheessa luopua jollain tasolla. Vesijohtovalmiuden rakentamista puoltaa sekin asia, että joudumme joka tapauksessa kaivamaan samaan suuntaan käytävän uudelle jätevesiviemärille sekä myöskin sadevesiviemärille, koska kiinteistöllä ei sellaista ole aiemmin hulevesivapautuksesta johtuen ollut. Asia olisi muuten ollut ennalta arvoitu ja näpeissä, mutta viime viikon lopulla kävi ilmi, että joudumme edellä mainittua operaatiota varten kaivamaan auki kiinteistön edessä olevan kaupungin jalkakäytävän sekä puoliksi ajorataa - "ja siitä se ajatus sitten lähti"!

Yllätyksiä ei matkan varrella ole hirveästi ollut ja tämäkin menee siihen kategoriaan vain osittain, joten "koirat haukkuu ja karavaani liikkuu". Yritämme nyt saada LVI-kuvat nopeasti leimattua kaupungin rakennusvalvonnassa, jotta koneurakoitsija pääsee hakemaan kaupungilta toimenpidelupaa kaivuun aloittamiseksi. Talon puutarhaa voi varmasti koneellisesti kaivaa talvisaikaankin, mutta asfalttipinnoite ja alusmaa vetävät itsensä pakkasella niin "umpeen", että urakka täytyy saada lähiviikkoina hoidettua.

Viikonloppu meni jotakuinkin jälkikasvun synttäriprojekteissa, mutta saimme sentään hoidettua talon puutarhaa hieman talviasentoon eli haravoimme lehdet pois kuljeksimasta. Saimme tämän osion sentään hieman parempaan reilaan kuin viime syksynä, jolloin suurin osa lehdistä ja osa omenoistakin jäivät talvehtimaan maahan kevääseen asti.

Yksi asia tuli taas tänään hoidettua, kun allekirjoitimme urakkasopimuksen talon eristämisen osalta. Ensi viikon puolivälissä aloitetaan Villa Hongan ulkoseinien eristämisellä selluvillalla; ulkoseinien jälkeen luvassa väli- ja yläpohjien eristystyö. Hommaan liittyy hieman omaakin valmistelua, mm. ikkunoiden ja lankkulattian suojaaminen liimaiselta eristemassalta, joten projektia on siis luvassa myös tuleville päiville. Tärkeintä olisi kuitenkin nyt saada tosiaan ulkoeristeet paikoilleen, jotta yhtäältä voidaan jatkaa seinien levyttämisellä, mutta toisaalta, ja ehkä tärkeimpänä mahdollistetaan sisätilojen lämmityksen aloitus.


12.10.2013

Kuraa kellariin

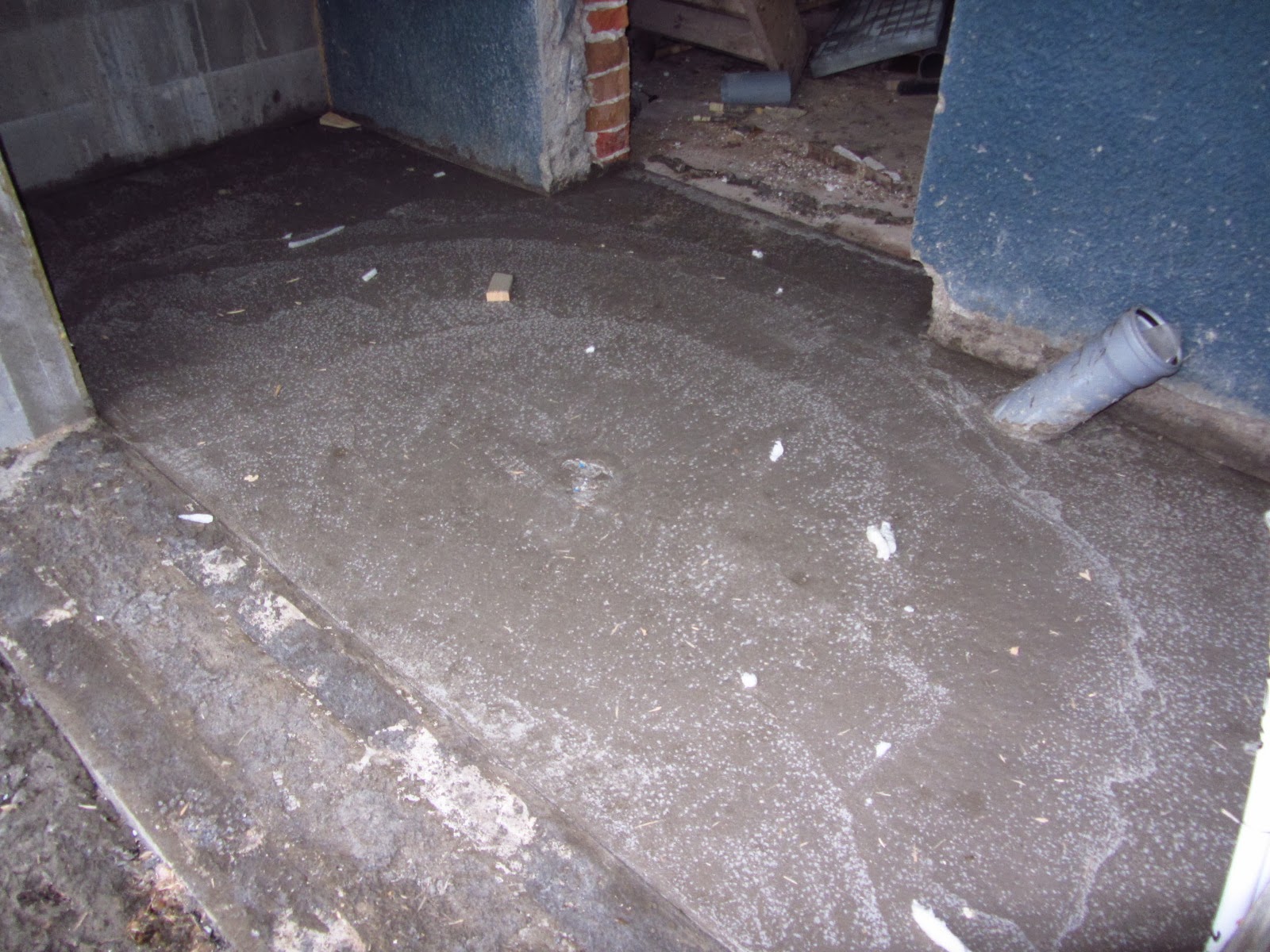

Uuteen viikkoon lähdettiin sitten kellarin lattian valulla eli rumpuhuone ja tekninen tila (noin 22 m2) saivat betonipeitteen. Henna oli huomannut takaseinän valun osalta pientä heittoa ja se vahvistettiin olevan 3 mm kaato eli tarkka silmä löytyy näköjään projektissakin.



Kellarin valun jälkeen pojat siirtyivät koolaamaan alakerran seiniä, lankkulattian päällä ollutta lastulevy purettiin myös pois. Alakerta on nyt kutakuinkin kokonaan koolattu viiden sentin verran "kakkoskakkosella" eli seinät odottavat nyt ensin sähköjä/putkituksia, sen jälkeen eristettä (selluvilla) ja lopuksi pintalevyä eli käytännössä gyprocia.




Viikon lopulla saatiin myös kellarin laajennusten kattoon hoidettua koolaukset ja tuulensuojalevytys, mikä nyt mahdollistaa mm. sähkärin varsinaisen urakan alkamisen. Alkuviikosta aloitetaan sähköjen vetäminen kellarin ja alakerran osalta, työtä riittää vielä pitkälle syksyyn tältäkin osin.



"Raksamies" kun olen, sain pakettiautomme taas linkkuun tontin ylämäkeen, aiemmasta poiketen en tällä kertaa selvinnyt ilman ulkopuolista apua, joten tuttu liikennöitsijä kävi nostamassa pakun peräpäätä parin metrin verran, että matka pääsi jatkumaan. Pitäisköhän siis miettiä, miten projektin jatko hoidetaan hieman etäämmältä?

3.10.2013

Dynamite!

Alkuviikko on mennyt sisärakenteiden (yläkerran välipohja, alakerran seinät ja tulevan saunan/pesuhuoneen lattia) eristepurujen imuroinnissa ja kellarikerroksen eli rumpuhuoneen ja teknisen tilan betonivaluvalmistelussa.

Putkimies kävi maanantaina asentamassa kellarikerroksen viemäriputket, pojat ovat sen jälkeen asentaneet routalevyt ja betonivaluristikot. Viemäriputken alikulku vanhan sokkelin läpi jouduttiin piikkaamaan, koska tiellä oli vanhaa betonia sekä iso kivenlohkare.




Imuauto kutsuttiin myös paikalle hakemaan pois toivottavasti viimeiset poistettavat purueristeet ylä- ja alakerrasta. Seuraavaksi voidaan aloittaa alakerran väliseinien rakentaminen.






Niin se dynamiitti! Imuauto tyhjensi eilen yläkerran välipohjaa, joka oli jo aiemmin avattu eli lattialaudat poistettu. Pojilla oli tullut vastaan peltinen kahvipurkki ja koska se ei kuulunut imuroitavaan materiaaliin, he jättivät sen jälkeensä. Timpuripojat toivat purkin pois yläkerrasta ja avasivat sen, sisällä oli epämääräinen kasa jotain materiaalia, mutta huomio kiinnittyi paperissa ollesseen sanaan "dynamiitti" - jessus! Tavara oli ilmeisesti todella vanhaa, aikaa jo ennen 80-luvulla ollutta peruskorjausta eli käytännössä jostain 30-40-luvulta. Sain soiton, että tällainen paketti löytyi, mietin mitä tehdä. Päätin lopulta soittaa 112:een ja sieltä todettiin ratkaisun olleen oikea, ei siis kannattanut lapioida tavaraa puutarhaan tai heittää sitä lähiroskikseen. Jonkin ajan kuluttua poliisipartio kävi toteamassa tilanteen ja vei purkin mukanaan. Vaikka purkissa ei pitäisi olla enää mitään "virtaa", jotenkin tuli vaan mieleen, että jo vuoden ajan on taloa paukuteltu sieltä täältä ympäriinsä - mutta ilmassa ei ainakaan havaittavasti ole ollut "palaneen käryä". Hyvin kuitenkin siis loppui tämäkin episodi!
