23.11.2013

Levyttämisen iloa

Eilinen selluvillan puhallus yläkerran välipohjaan ja seiniin sekä alakerran ruokailuhuoneen/tuulikaapin yläpohjiin meni jotakuinkin suunnitellusti, pientä säätöä oli tosin puhallusfirman ja timpureiden käsityksissä onteloiden rakentamisen suhteen. Keskustelujen jälkeen seuraavat toimet ovat selvät eli yläpohjan ontelot tullaan puhaltamaan yksi lokero kerrallaan, näin varmistetaan eristeen puhallus jokaiseen koloon.

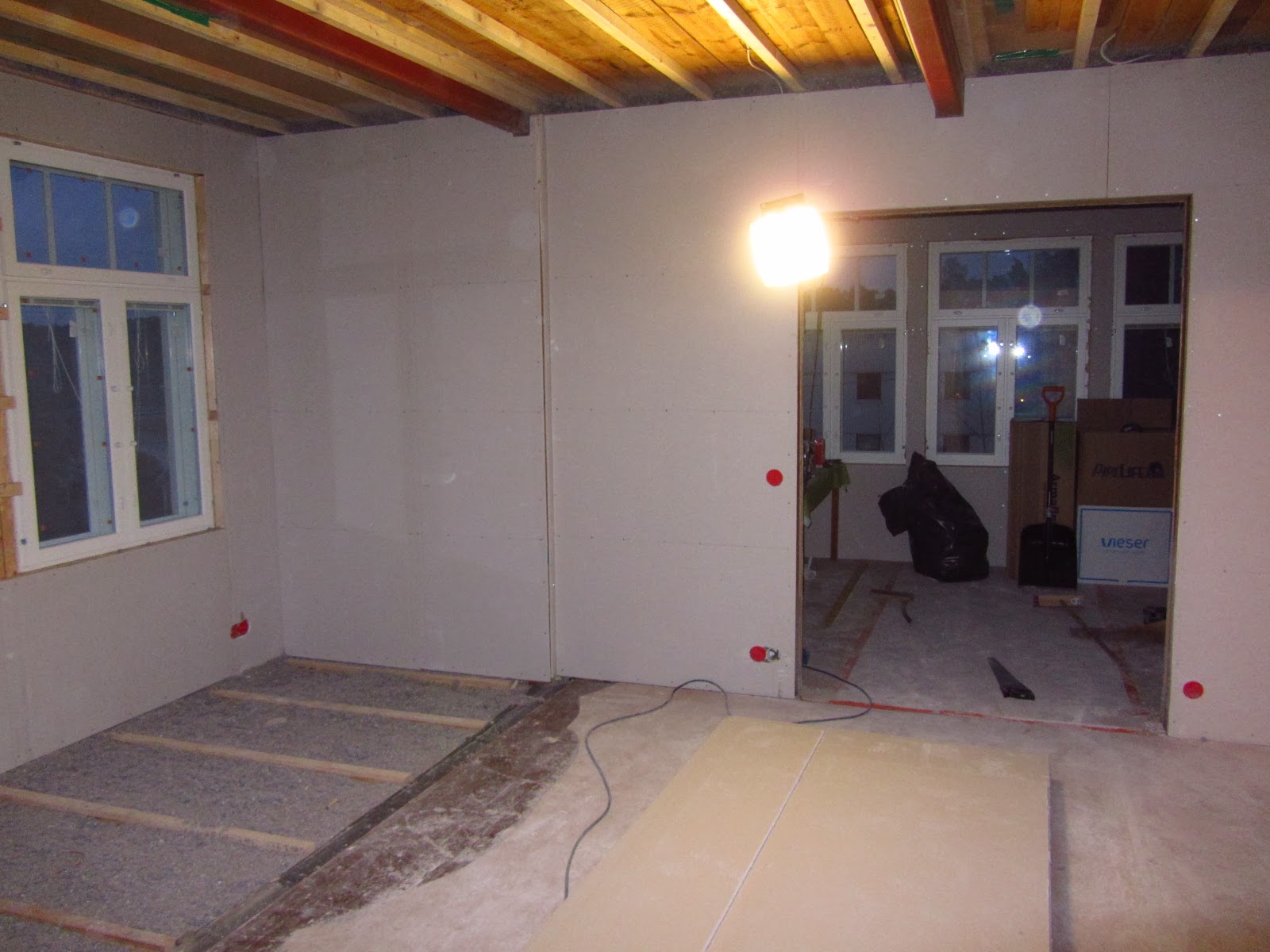

Seinien levytys on on kuitenkin jatkunut suunnitellusti, keittiötoimittaja kävi myös eilen katsomassa ensimmäistä kertaa, miltä kohde näyttää. Keittiön kalusteiden mitat elivät edelleen hieman pituus- ja korkeussuunnassa, myös puuhella tuli vielä mukaan geimeihin - menee hella sitten syteen tai saveen, otan siitä palautteen itselleni, sen verran on säätöä ollut. Puuhellan muuraaja tosin on hoidettu, kun pönttöuunin urakoitsija suostui hoitamaan myös hellan urakoinnin.





Saimme tänään myös kaupungilta kaivuuluvan, jonka perusteella katu voidaan nyt avata viemäri- ja vesijohtoputkien liittämistä varten. Sitä varten täytyy nyt varmistaa viemäritarvikkeiden saatavuus eli käydä putkifirmassa hakemassaa röörit, vesilaitos tuleen asentamaan omat putkensa itse, niihin eivät muut koske. Honkaistentie siis revitään auki, siitä myöhemmin lisää!


21.11.2013

Villaa hattuun

Kampesin itseni heti viikonlopun jälkeen yläkertaan ja suojasin ikkunat tulevan eristeruiskutuksen tieltä. Liikkuminen oli toki aiempaa hankalampaa, koska yläkerrassa ei tällä hetkellä ole vielä varsinaista lattialevyä, ainoastaan lattianiskat odottamassa välipohjan villoitusta.



Tuulikaapin seinät ja lattia saatiin alakerrassa tehtyä, siltä osin talo alkaa siis sisältäkin siistiytyä. Tuulikaapin jälkeen saatiin ruokailuhuone levytettyä eli valmiiksi sekin yhdessä tuulikaapin kanssa ottamaan vastaan yläpohjan villaeristys.




IV-mies sai alkuviikosta vedettyä kanavan myös hieman haasteelliseen ruokailuhuoneeseen asti, joten alakerran ilmanvaihto alkaa olla jiirissä. Kun putkimies tuli vielä hoitamaan yläkerran vessan lattiakaivon asentamisen, talo oli siis valmiina sovitun mukaisesti yläkerran eristeen puhallukselle.





Puhallusrekka saapui heti aamuseitsemältä ja lounasaikaan pojat jo starttasivat kohti Pirkanmaata eli jälleen kerran homma hoidettiin melko ripeästi. Itse täytyy nyt vaan vielä laskea kaikki pinta-alat seinistä ja lattioista, jotta saadaan kokonaiskäsitys villan kulutuksesta.

Timpurit ovat tänään edenneet ruokailuhuoneesta olohuoneeseen eli alakerran levytys jatkuu, toivottavasti huomiseen mennessä myös keittiön ulkoseinät on saatu levytettyä. Alakerran uudisosien lattioihin asennetut lattilaudat ovat kyllä hyvän näköisiä, täysin vanhaa lattiaa vastaavia eli kyllä niiden kanssa eletään!



Yläkerta on siis tosiaan tänään puhallettu välipohjan ja ulkoseinien osalta, näky on sen mukainen. Tämä tarkoittaa myös, että muutamaan päivään ainakaan ei yläkerrassa tehdä mitään erikoisempaa, kunhan saisi alakerran hieman siistittyä.




Turun vesilaitos muisti meitä reilun 3500 euron liittymislaskulla, elämä on! Täytyy yrittää vielä huomenna soitella kaivuu-urakoitsijalle, missä vaiheessa mennään kadun avaamisen kanssa eli missä vaiheessa saataisiin viemärit ja vesi yhdistettyä taloon, käyttövesi ensisijaisesti oman kaivon kautta.

15.11.2013

Onko täällä tunkua?

Viikko aloitettiin timpureiden toimesta yläkerrasta, aikuisten makuuhuoneen katon levytyksellä ja koolausten aloittamisella. Jätämme makuuhuoneeseen sisäkaton lappeen suuntaiseksi, että huoneeseen jää hieman tilan tuntua. Yläkerran ulkoseinät on saatu hiljalleen muiltakin osin koolattua, että puhallusmies pääsee ensi viikon puolivälissä tulemaan toiselle keikalle; näin talo saadaan hiljalleen myös eristeen sisään ja lämpö säilymään sisätiloissa.





IV-mies operoi IV-koneen runkovetojen kanssa ja aikamoinen häkkyrä siitä tulikin. Saunan tuloilman kanava päätettiin hieman siirtää, koska päädyimme muuttamaan kiukaan paikkaa alkuperäisestä suunnitelmasta eli se siirretään ulkoseinältä pesuhuoneen puoleiselle seinälle. Näin lauteiden sijoittelu saadaan järkevämmäksi eikä kiuas ole ainokaisen ikkunan edessä.




Maanantaina jatkui myös sähköjen vetäminen Villa Hongan sisätiloihin, alakerrassa pistokkeita asennettiin ja johtoja vedettiin rakenteisiin, jotta saadaan alakerran seinien ja lattioiden levytys tehtyä eli paikat kiinni. Tuli myös todistettua, että sähköjen vetäminen on kyllä aikaavievää puuhaa, kun joutuu kulkemaan läpi (puoli)valmiiden rakenteiden. Alakerran ja talon ulkopuolisten sähkövetojen homma on kutakuinkin saatu siihen reilaan, mihin nyt päästään eli sähkäri voi viikonlopun jälkeen jatkaa samojen puuhien kanssa yläkerrassa, koska siellä pitää taas saada johdotukset ja rasiat ojennukseen ennen eristepuhallusta. Tänään on välipäivä, kun kuulemma luvassa pikkujouluristeily.



Taloon on hiljalleen asennettu jonkin verran arvokasta tekniikkaa, joten päätimme hankkia nyt uusien ovien lukot ja ovipainikkeet. Päädyimme hankkimaan tavarat viereisestä lukkokaupasta, vaikka ehkä hieman olisi säästänyt nettikaupasta tilaamalla - hoituupahan mahdolliset reklamoinnit hieman joustavammin, vaikkakin emme sellaisia odota ja toivo. Avainpesien osalta ratkaisuksi löytyi Abloyn CY001 ja CY803 sarjoitettuna Sento-avaimille, taitaa olla tällä hetkellä yleisin asennettava malli. Ovipainikkeet löytyivät myöskin Abloyn mallistosta, vaikka hieman ainakin itseä ihmetyttää, miten ovenkahvalla saadaan loihdittua yli 70 euron kappalehinta (OVH) eikä sekään vielä mikään maksimi! Kahvojen ruuvit olivat tietysti liian lyhyet, joten onneksi kauppa oli vieressä ja pidemmät ruuvit saatiin paikalle tuota pikaa.

Kävin myös vesilaitoksella viemässä vesihuoltoliittymissopimuksen eli sisältäen vesijohdon sekä jätevesi- ja sadevesiviemäröinnin. Toimitin samalla liitostöiden tilauslomakkeen vesijohtoliittymän asentamista varten. Kävi ilmi, että vaikka voisimme käytännössä jatkaa vanhan porakaivon käyttöä, täytyy meidän hakea vapautusta vesijohtoliittymän käytöstä kaupungin ympäristöpuolelta, joka puolestaan pyytää lausunnon vesilaitokselta (heidän oletuskanta kielteinen, koska vesihuoltolain mukaan kiinteistöllä on velvollisuus ottaa kunnallinen vesijohtoliittymä), mutta lopullisen päätöksen tekee ympäristöpuoli. Jotkut kuulemma ovat tehneet ratkaisuja, joissa juomavesi otetaan kaupungilta, mutta vessa- ja muu talousvesi hoidetaan oman kaivon kautta; tämä toki vaatii erillisen vesijohtopiirin, koska porakaivovesi ei saa sekoittua tulovaiheessa kunnallisen vesijohtoverkon kanssa, viemärin osalta vedet voidaan ajaa samaan rööriin. Saas nähdä, miten tämänkin kauniin ajatuksen lopulta käy...vi hörs!

Palveluasenne oli kyllä lukkopuodissa ja jopa vesilaitoksella ihan kohdallaan, pisteet heille siitä! Samaa ei kuitenkaan voi sanoa meidän LVI-suunnittelupuolesta, johon ei hetkeen saatu minkäänlaista yhteyttä ja lopulta meille ilmoitettiin, ettei suunnittelijamme hoida enää näitä hommia. Siis what?! Oli taas jäänyt insinööriltä asiakaspalvelukoulutus käymättä, joten päädyimme sen firman kanssa avioeroon ja etsimme nyt uutta suunnittelijaa hoitamaan hommat kuntoon. Tämä tarina saattaa mutenkin saada vielä jatkoa, mutta nimet julkistetaan sillä kuuluisalla mustalla listalla projektin lopuksi, kun ruusut ja risut jaetaan. Ei hyvää päivää, mitä sakkia tälle alalle mahtuu!

No niin, eteenpäin. Selluvillan asennustyö jatkuu siis ensi viikolla välipohjan puhalluksella ja ulkoseinien ruiskutuksella, samalla saadaan puhallettua alakerrassa olevat ruokailuhuoneen ja tuulikaapin yläpohjat. Putkimiehenkin pitää varmaan käydä laittamassa yläkerran vessan viemärit, pitääpä muistuttaa asiasta. Otsikkoon liittyen kämpässä on tosiaan ollut tällä viikolla aika tiiviisti sakkia ja tavaraa, mutta pitäisi kai yrittää viikonlopun aikana hieman siivoilla nurkkia uutta työviikkoa varten.

Meillä kävi myös eilen torstaina toinen muurari katsomassa takan paikkaa ja olemme nyt ehkä sittenkin kallistumassa pönttöuuniratkaisun kannalle, koska se sopii talon tyyliin, on pienempi ja eritoten halvempi kuin normi varaava tiilitakka.




9.11.2013

Sisusta alkaa hahmottua

Levytys, it is a GO! Vihdoin alkaa siis Villa Hongan sisätilat saada muotoa, kun saunan ja pesuhuoneen lattian sekä seinien levytys saatiin käyntiin, tiloissa alumiinipaperi kattoon ja erikoiskovaa (EK) gyprocia seiniin, seuraavaksi ohjelmassa olisikin tilojen lattioiden kipsivalu ja vedeneristys. Hyvä sekin, että tuo siistitty tila saadaan nyt väliaikaiseen varastokäyttöön kaikille rakennusvälineille ja -tarvikkeille.




Lämmitysratkaisun rakentaminen edistyi sekin kuluneella viikolla eli maalämpöpumppu saapui tontille ja se asennettiin maalämpökaivon keruupiiriin, lisäksi asennettiin johteet yläkerran kylmäkonvektorille. Konvektorin kondensioveden poistoratkaisu oli jo aiemmin herättänyt keskustelua, kun putkimiehemme kieltäytyi koskemasta siihen pitkällä tikullakaan, oli kuulemma edelliset riidatkin vielä selvittämättä. Ilmeisesti viilennyksessä syntyvän kondensioveden poistamisen eli viemäröinnin ratkaisussa pitää kiinnittää huomiota, että se rakennetaan kunnolla ja heti ensimmäisellä kerralla!





Ilmanvaihtokanavien rakentaminen aloitettiin liesituulettimen poistokanavoinnista, näin siis sekin urakka saatiin käyntiin. Alakerran ilmastointikanavat olisi ollut hyvä vetää yläkerran välipohjan sisällä, mutta siellä  niskat ovat juuri vastensuuntaisia, joten kanavien kulku tulee menemään alakerran katonrajassa.



Yritämme saada alakertaa levyvalmiiksi, joten haimme eilen lattialautaa alakerran uusiin osiin noin 25 neliötä, 28x95 höylättyä lattialautaa (HLL), oksaista mäntyä (OM) ja puusepänkuivaa (PSK) eli lyhenteitä riittää.

Talon ulkopuolisen viemäröinnin ja vesijohdotuksen urakkakin etenee, vaikkakin hiljalleen. LVI-kuvat on vihdoin leimattu kaupungin rakennusvalvonnassa ja toivottavasti saapuvat heti maanantaina, että maansiirtourakoitsija pääsee hakemaan kaupungilta kadunavauslupaa ja itse voimme sopia vesilaitoksen kanssa käyttöveden liittämisestä kaupungin vesijohtoverkkoon, vaikka tarkoituksena ei olekaan vielä ottaa sitä käyttöön. Samalla kaivuulla hoidetaan kiinteistön jäteveden ja sadevesien viemäröinnin johtaminen kunnallistekniikkaan sekä sähköjen vetäminen talolle.

Porrasaukko on valmiina portaiden tekijälle, ulko-ovien lukot ja kahvat tilataan ensi viikolla, talon ulkopuolen valaistusmallit pyritään myös saamaan tilattua ensi viikon aikana. Yläkerran seinien ja kattojen koolaus yritetään saada kuntoon ensi viikon aikana, jotta eristysurakka voi jatkaa, näin talo saadaan kokonaisuudessaan umpeen ja lämmitys voidaan hiljalleen aloittaa, talvi kun se siellä hiljalleen ovella kolkuttelee!


Se on sitten isänpäiväviikonloppu, ei siis enempää päivityksiä tällä kertaa!

2.11.2013

Sellua seiniin

Menneen viikon pääteema oli rakenteiden eristysurakan aloittaminen. Sitä silmällä pitäen putkimies kävi heti alkuviikosta asentamassa viemärikaivot sekä saunaan että pesuhuoneeseen. Tämän lisäksi myös sähkäri kävi tekemässä muutamia vetoja valokytkimille, sähköpistokkeille sekä läpivientejä myöhemmin asennettaville ulkovalaisimille. Ulkovalaisimien kokonaisuus oli taas yksi urakka, kun ensin piti pohtia, mihin valoa tarvitaan ja sen jälkeen myös valaisimien malli tuli pohdintaan - jälkimmäisen osalta aivotyö jatkuu edelleen.



Keskiviikkona koitti vihdoin päivä, jolloin eristysauto ajoi pihaan. Pojat käyttivät yhden päivän, jonka aikana selluvillaa ruiskutettiin talon vaakakoolattuihin ulkoseinärakenteisiin sekä pariin sisäseinään. Villaa puhallettiin myös välipohjiin uudisosioiden osalta eli olohuoneen laajennukseen, ruokailuhuoneeseen ja tuulikappiin - sekä tietenkin sinne kylpyhuone-/saunatilaan. Eristemateriaali koostuu siis käsitellystä kierrätyspaperista, johon on lisätty mm. palonestoaineita. Seinäeristämisen osalta eristemassaan lisätään vettä ja liimaa (2,5%), jolla materiaali saadaan pysymään paikallaan. Alakerran eristämisen jälkeen loppuviikon ajan seinät saavat nyt kuivua, jotta ensi viikolla päästäisiin seinien levyttämiseen eli ilmansulkupaperin ja gyproc-levyn asentamiseen.




Yläkerran eristäminen on tavoitteena hoitaa ensi viikon jälkeen. Tämän takia on nyt ensijaisen tärkeää, että saisimme ensi viikon aikana viimeisteltyä yläkerran lattianiskojen asentamisen sekä ilmanvaihtokanavien, viemäreiden ja osiltaa sähköjohtojen vedot. Kun yläkerran lattia saadaan eristettyä, mahdollistaa se lattian levytyksen, joka taas helpottaa jatkotyöskentelyä yläkerrassa, koska nykyisellään liikkuminen tapahtuu tasapainoilemalla lattianiskalta toiselle.



Tällä viikolla saatiin pitkän pohdinnan jälkeen aloitettua käytännön toteutus porrasaukon osalta. Kuten eräs porrastoimittaja totesi, aukon rakentaminen vaatii hieman "säveltämistä" ja ennen kuin työhön ryhdyttiin, lopullisen porrasaukon hahmottaminen tuntui olevan melko haasteellista. Porrastoimittajien puheiden mukaan tärkeää on kuitenkin ensin saada varsinainen aukko yläkertaan rakennettua, he kuulemma pystyvät sen jälkeen tekemään millilleen sellaisen porrasrakenteen, mitä tarvitaan - saas nähdä.





Oma aikakin tuntui tällä viikolla menneen pitkälti eristyshommissa eli ensin ikkunoita ja muita rakenteita suojatessa ja nyt loppuviikosta paikkoja siivoillessa ja kuivaillessa. Totuus oli kuitenkin, että eristämistyön jälkeen koko alakerta lattiasta kattoon oli enemmän tai vähemmän eristemateriaalin peitossa, nyt tosin näyttää jo paremmalta. Ajattelin nyt viikonloppuna valmistella kellarin teknistä tilaa ensi viikkoa varten, silloin asennetaan nimittäin maalämpöpumppu sekä yläkerran viilennyskonvektori, se siis ainakin putkituksen osalta. Pumppukone on kuitenkin sitä luokkaa, että sitä ei asennuksen jälkeen juurikaan siirrellä, joten yritän saada käsiteltyä betoniharkkoseinää tasoitteella ja yritän myös saada lattiaan jonkinlaisen maalipinnan. Aikaa ei ole hirveästi, mutta toisaalta teknisen tilan osalta ei tarvitse hakea loppuun hiottua ratkaisua, käytännöllisyys ratkaisee.



Tänään on muuten pyhäinpäivä, aurinko pilkahtelee aika ajoin ja lämpöäkin on kymmenisen astetta. On ehkä toisaalta hyvä hetki hiljentyäkin hetkeksi, koska aikaisempi ihmettely rakennusalan ihmisten asenteesta ja sosiaalisista taidoista (lähinnä niiden puutteesta) sai tällä viikolla taas lisää löylyä...aina ei vaan ymmärrä, miten palvelu-sana voi merkitä eri ihmisille niin kovin eri asioita.

Ai niin, kuten näkyy, muutin blogin näkymäasetuksia, kun en ollut ihan tyytyväinen edellisiin näkymiin. Tämäkään ei ehkä ihan priima, mutta siitäkin saa mielellään laittaa kommenttia tulemaan, pienin askelin eteenpäin!


PÄIVITYS: aloittelin tänään teknisen tilan seinien tasoittamista, mutta tasoitteen loppuessa jo heti alkumetreillä jatkoin hommia maalaamalla em. tilan lattian ensimmäistä kertaa, toivottavasti pääsen vetämään huomenna toisen kerroksen. Yritän nyt saada tilan sellaiseen kuntoon, että keskiviikkona maalämpöpumppu saa tulla.
